صفر تا صد گودبرداری ساختمان در سال 1405

اگر بخواهم صادقانه بگویم، در 15 سالی که در پروژه های ساختمانی حضور داشته ام، بارها دیده ام کارفرما برای خرید تیرآهن، میلگرد، ورق و حتی زمان بندی اجرای اسکلت ساعت ها وقت می گذارد، اما مرحله گودبرداری را ساده فرض می کند.

همین اشتباه به ظاهر کوچک، گاهی کل پروژه را از نظر هزینه، ایمنی و حتی زمان تحویل به هم می ریزد. واقعیت این است که اگر کسی بخواهد ساخت و ساز را حرفه ای جلو ببرد، باید صفر تا صد گودبرداری ساختمان را بشناسد؛ چون همه چیز از همین جا شروع می شود.

گودبرداری ساختمان چیست؟

به زبان ساده، گودبرداری یعنی برداشتن خاک، سنگ یا مصالح طبیعی زمین تا رسیدن به تراز مورد نیاز برای اجرای فونداسیون، زیرزمین، پارکینگ، چاله آسانسور، مخزن یا هر بخش زیرسطحی دیگر.

خیلی ها گودبرداری و خاکبرداری را یکی می دانند، اما از نگاه فنی این دو کاملا یکسان نیستند.

خاکبرداری بیشتر برای اصلاح سطح، حذف پستی و بلندی و آماده سازی اولیه است، اما گودبرداری وارد عمق می شود و به طراحی، کنترل مهندسی، بررسی خاک و گاهی سازه نگهبان نیاز دارد.

هدف اصلی از گودبرداری فقط پایین رفتن در زمین نیست.

هدف، رسیدن به بستری پایدار، ایمن و قابل اعتماد برای تحمل بار سازه است.

اگر این بستر به درستی آماده نشود، بهترین تیرآهن اصفهان و مرغوب ترین میلگرد نیشابور هم نمی توانند خطای ابتدایی پروژه را جبران کنند.

مهم ترین اهداف گودبرداری ساختمان

گودبرداری بسته به نوع پروژه و نیاز سازه ای با اهداف مختلفی انجام می شود، اما رایج ترین آنها عبارت اند از:

  • رسیدن به خاک مناسب برای اجرای فونداسیون
  • احداث زیرزمین، پارکینگ و انباری
  • اجرای چاله آسانسور و مخازن تاسیساتی
  • افزایش پایداری سازه در برابر نشست
  • آماده سازی بستر برای اجرای شناژ و پی

در پروژه های شهری، مخصوصا در زمین های محدود و مجاور ساختمان های قدیمی، گودبرداری فقط یک عملیات خاکی نیست؛ یک عملیات کاملا مهندسی، حقوقی و ایمنی است.

تفاوت خاکبرداری و گودبرداری

موضوعخاکبرداریگودبرداری
هدفتسطیح و آماده سازی سطحرسیدن به تراز پایین تر برای پی یا زیرزمین
عمق معمولکم و سطحیاز کم تا عمیق
نیاز به بررسی ژئوتکنیکمعمولا محدودبسیار مهم
خطر برای ساختمان مجاورکمبالا در صورت اجرای غلط
تاثیر بر مصرف آهنغیر مستقیممستقیم و قابل توجه

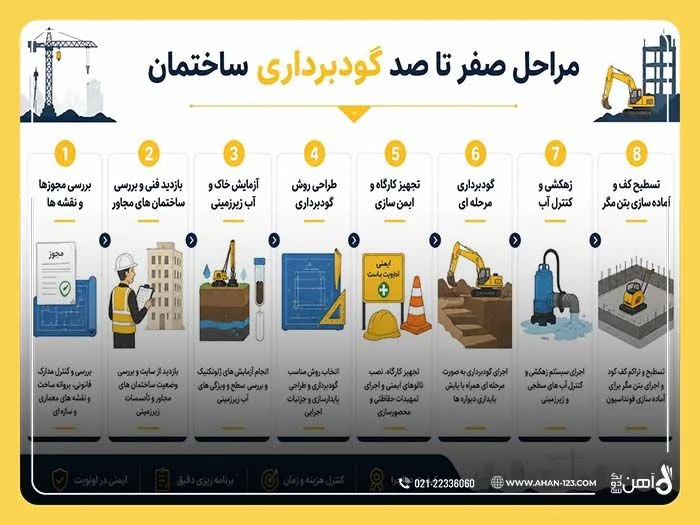

مراحل اجرایی صفر تا صد گودبرداری ساختمان

اگر بخواهم تجربه کارگاهی را در یک نقشه راه جمع کنم، مراحل گودبرداری حرفه ای به این ترتیب است.

بررسی اسناد و مجوزها

قبل از هر اقدام، باید پروانه ساختمان، تاییدیه شهرداری، وضعیت انشعابات، نقشه های مصوب و گزارش های فنی بررسی شود. قطع انشعاب گاز و کنترل تاسیسات زیرزمینی در این مرحله حیاتی است.

بازدید فنی و شناسایی همجواری ها

ساختمان های مجاور، دیوارهای قدیمی، چاه ها، قنات، مسیر آب های سطحی و حتی نوع کاربری املاک اطراف باید بررسی شود. گاهی خطر اصلی در خود زمین نیست، در ساختمان کناری است.

مطالعات خاک و آب زیرزمینی

آزمایش خاک مشخص می کند زمین سست است یا متراکم، ماسه ای است یا رسی، خشک است یا دارای رطوبت بالا. همین گزارش، تصمیم درباره شیب دیواره، عمق مجاز و نوع پایدارسازی را تعیین می کند.

طراحی روش گودبرداری

در این مرحله تصمیم گرفته می شود گودبرداری به صورت حفاظت شده باشد یا حفاظت نشده. اگر عمق زیاد باشد یا ساختمان مجاور نزدیک باشد، معمولا سازه نگهبان اجتناب ناپذیر است.

تجهیز کارگاه و ایمن سازی محیط

حصارکشی، نصب علائم هشدار، تعیین مسیر ورود و خروج ماشین آلات، استقرار پمپ آب، روشنایی کارگاه و کنترل لبه گود باید قبل از شروع کار انجام شود.

اجرای گودبرداری مرحله ای

در بیشتر پروژه های شهری، گودبرداری باید مرحله به مرحله انجام شود، نه یکباره. این کار به تیم اجرایی فرصت می دهد همزمان پایداری دیواره ها را کنترل کند.

زهکشی و کنترل آب

وجود آب زیرزمینی یا بارندگی می تواند خاک را ناپایدار کند. در چنین شرایطی، چاهک، پمپ و مسیر هدایت آب باید پیش بینی شود.

تسطیح کف و آماده سازی برای بتن مگر

بعد از رسیدن به تراز نهایی، کف گود باید تمیز، هموار و آماده اجرای مراحل بعدی فونداسیون شود.

روش های گودبرداری ساختمان

در عمل، گودبرداری به دو دسته اصلی تقسیم می شود:

گودبرداری حفاظت نشده

این روش زمانی قابل قبول است که عمق کم باشد، خاک وضعیت پایدار داشته باشد و اطراف گود خطری ایجاد نکند. در این حالت، شیب دیواره ها طوری تنظیم می شود که خاک ریزش نکند.

گودبرداری حفاظت شده

هر جا که عمق گود زیاد باشد، زمین سست باشد، ساختمان مجاور حساس باشد یا فضای کار محدود باشد، باید از سازه نگهبان استفاده شود. اینجا همان نقطه ای است که ارتباط گودبرداری با آهن پررنگ می شود، چون روش های پایدارسازی معمولا به مقاطع فولادی نیاز دارند.

روش های رایج پایدارسازی

  • نیلینگ
  • انکراژ
  • شمع گذاری
  • سپرکوبی
  • خرپایی
  • دیوار حائل موقت

در بسیاری از پروژه ها، انتخاب اشتباه روش پایدارسازی باعث افزایش مصرف تیرآهن و دوباره کاری می شود. برای همین، فعالان بازار آهن باید بدانند هر پروژه ای صرفا به معنی خرید بیشتر نیست؛ خرید هوشمند مهم تر از خرید بیشتر است.

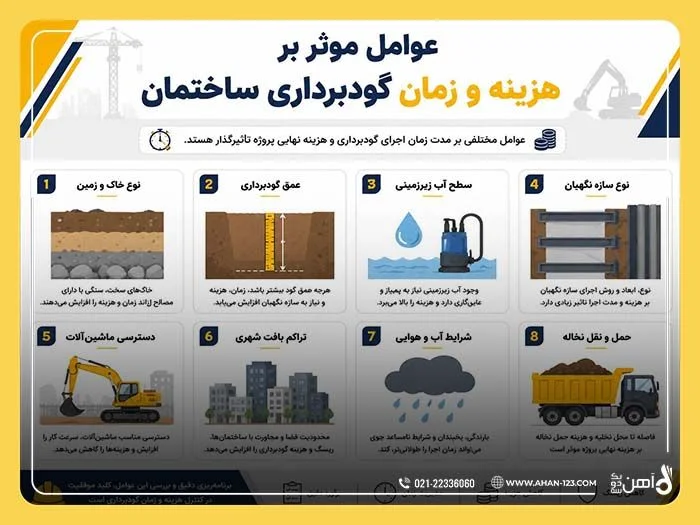

جدول عوامل موثر بر هزینه و زمان گودبرداری

این هم جدول عواملی که هزینه گودبرداری را بالا می برند.

عاملاثر بر هزینهاثر بر زمان
جنس خاک سخت یا سنگیزیادزیاد
عمق گودبسیار زیادزیاد
وجود آب زیرزمینیزیادزیاد
نیاز به سازه نگهبانبسیار زیادمتوسط تا زیاد
دسترسی ماشین آلاتمتوسطمتوسط
تراکم بافت شهریزیادزیاد
فاصله حمل خاک و نخالهمتوسط تا زیادمتوسط
شرایط جوی و بارندگیمتوسطزیاد

اشتباهات رایج در گودبرداری که پروژه را زمین گیر می کند

در کارگاه واقعی، مشکل از جایی شروع می شود که بعضی تصمیم ها بدون تحلیل گرفته می شود. این خطاها از همه رایج ترند.

  • شروع گودبرداری بدون گزارش مکانیک خاک
  • بی توجهی به ساختمان های مجاور
  • انباشتن خاک و مصالح در لبه گود
  • انتخاب پیمانکار ارزان اما بی تجربه
  • نادیده گرفتن آب های سطحی و زیرزمینی
  • اجرای سریع تر از توان پایدارسازی
  • ناهماهنگی بین طراح، مجری و ناظر

من بارها دیده ام پروژه ای که می توانست در چند روز جمع شود، به دلیل یک تصمیم اشتباه چند هفته متوقف مانده است. در این توقف، قیمت میلگرد بالا رفته، تامین تیرآهن عقب افتاده و کل برنامه خرید به هم ریخته است.



حداکثر عمق گودبرداری بدون سازه نگهبان

از نظر اجرایی، هیچ عدد ثابتی را نمی توان برای همه پروژه ها نسخه قطعی دانست. نوع خاک، رطوبت، فاصله از ملک مجاور و شرایط محیطی تعیین کننده هستند.

با این حال، تجربه مهندسی می گوید هر چه عمق بیشتر شود، ریسک ناپایداری بالا می رود و اتکا به شیب طبیعی خاک خطرناک تر می شود.

در زمین های سست یا بافت شهری فشرده، حتی گودهای نه چندان عمیق هم ممکن است به سازه نگهبان نیاز داشته باشند.

اگر مالک یا خریدار آهن بخواهد فقط بر اساس کاهش هزینه اولیه، سازه نگهبان را حذف کند، ممکن است چند برابر همان مبلغ را بعدا صرف جبران خسارت کند. اینجا صرفه جویی ظاهری، معمولا گران تمام می شود.

مدت زمان گودبرداری چقدر است؟

مدت زمان گودبرداری به شرایط پروژه بستگی دارد. یک پروژه ساده با دسترسی مناسب، خاک معمولی و عمق محدود ممکن است در 3 تا 4 روز جمع شود. اما پروژه ای با سازه نگهبان، آب زیرزمینی، همجواری حساس و محدودیت شهری ممکن است چند هفته زمان ببرد.

مهم ترین عوامل موثر بر زمان

  • مساحت زمین
  • عمق گود
  • جنس و رطوبت خاک
  • تعداد ماشین آلات
  • سرعت حمل خاک
  • نوع پایدارسازی
  • شرایط آب و هوایی
  • اخذ مجوزها و هماهنگی های شهری

برای فعالان حوزه آهن، این زمان بندی بسیار مهم است؛ چون خرید زودهنگام یا دیرهنگام مصالح، هر دو می تواند به پروژه ضربه بزند.

بعد از گودبرداری چه مراحلی شروع می شود؟

بعد از پایان گودبرداری، پروژه تازه وارد بخش سازه ای می شود. به طور معمول این مراحل دنبال می شوند:

  • تسطیح و کنترل نهایی کف گود
  • اجرای بتن مگر
  • پیاده سازی محور ها
  • قالب بندی و آرماتوربندی فونداسیون
  • اجرای شناژ ها
  • بتن ریزی پی
  • اجرای ستون ها و آغاز اسکلت

در این مرحله است که زمان خرید میلگرد، تیرآهن، ورق و سایر مقاطع باید با دقت تنظیم شود. سایت آهن123 برای چنین لحظه ای اهمیت پیدا می کند؛ چون تصمیم خرید وقتی ارزشمند است که با برنامه اجرایی پروژه هماهنگ باشد، نه صرفا با قیمت روز.

نکات طلایی برای خریداران آهن و کارفرمایان

اگر بخواهم چند توصیه کاربردی از دل پروژه های واقعی بدهم، این ها مهم ترین نکات هستند:

  • قبل از خرید عمده آهن، از قطعی بودن مرحله گودبرداری و فونداسیون مطمئن شوید.
  • اگر پروژه شما نیاز به سازه نگهبان دارد، مصرف فولاد آن را جداگانه برآورد کنید.
  • برنامه خرید را با مهندس اجرا هماهنگ کنید، نه فقط با نوسان بازار.
  • خاک نامناسب یا آب زیرزمینی می تواند نوع فونداسیون و میزان میلگرد را تغییر دهد.
  • تاخیر در گودبرداری، معمولا به معنی تغییر در بودجه خرید آهن است.

جمع بندی

اگر بخواهیم حرفه ای و بی تعارف جمع بندی کنیم، صفر تا صد گودبرداری ساختمان فقط یک بحث خاکی یا مقدماتی نیست؛ این مرحله، ستون پنهان کل پروژه است.

هر خطا در گودبرداری، دیر یا زود خودش را در نشست، ترک، افزایش مصرف آهن، تاخیر اجرا و بالا رفتن هزینه نشان می دهد. برای خریداران و فعالان حوزه آهن، فهم درست این مرحله یعنی خرید دقیق تر، زمان بندی بهتر و ریسک کمتر.

در آهن123، نگاه حرفه ای به بازار آهن فقط با دانستن قیمت روز کامل نمی شود. کسی در خرید موفق است که بداند هر مرحله اجرایی پروژه چه اثری بر مصرف و زمان تامین مصالح دارد. گودبرداری، دقیقا یکی از همان نقاطی است که تصمیم مهندسی درست، جلوی هزینه های سنگین بعدی را می گیرد.

سوالات متداول

آیا گودبرداری در زمستان کار اشتباهی است؟

نه، اما در فصل بارندگی باید تمهیدات زهکشی، پایدارسازی و کنترل رطوبت بسیار جدی تر باشد.

آیا برای هر گودبرداری به بیمه مسئولیت نیاز است؟

در عمل بله، چون ریسک آسیب به نیروی کار و املاک مجاور در این مرحله بالاست.

آیا گودبرداری عمیق همیشه به معنی فونداسیون قوی تر است؟

خیر، عمق بیشتر لزوما بهتر نیست و باید دقیقا بر اساس نیاز سازه و نتایج آزمایش خاک تعیین شود.

آیا تاخیر در گودبرداری می تواند روی قیمت تمام شده آهن اثر بگذارد؟

بله، چون جابه جایی زمان خرید در بازار نوسانی آهن مستقیما هزینه پروژه را تغییر می دهد.

آیا انتخاب پیمانکار گودبرداری ارزان تر همیشه به صرفه است؟

خیر، چون ضعف اجرایی در این بخش معمولا با خسارت، دوباره کاری و افزایش مصرف مصالح جبران می شود.
